2. 토질 및 토공 용어문제 풀이
54) Preloading(선행압밀공법)

문제풀이하는데 어떻게 접근해야 할까? 어떤 문제든 아래와 같은 순서로 접근하면 무조건 풀린다.
-1. 질문에 대한 의도확인->2. 공종 따른 기본암기어파악-> 3. 유형파악-> 4. 준비한 item 및 실무 내용적용
1. 질문에 대한 의도파악
- 연약지반에 지반강도를 증진시키기 위한 공법으로 구조물 시공전에 성토재를 이용 선행하중을 재하하여 압밀에 의해 침하 시킨다. 특히 설계시 공사기간이 충분한 경우와 도로성토처럼 하중제거가 불필요한 경우 많이 적용된다.
- 공법적용시 성토 속도 및 제거시기를 결정하기 위해 시공전 계측관리방법을 명확히하여 관리해야 하고 영향범위에 따라 계측기를 추가설치여부도 확인해야한다. 이문제는 공법문제로 기본암기어 원구시장적용으로 풀이하면 되고 이 공법에 가장 중요한 내용은 경제적관리위한 계측내용이 꼭 넣어 줘야 한다.
2. 공종 따른 기본암기어파악(토질)
- 기본암기어: 전, 공, T, 입, 지(전단강도, 공학적 성질, Trafficability, 입도, 지지력), 액터버그한계(고체, 반고체, 소성, 액성)
- 토질: 분류(기본사항, 흙분류), 특성(일반, 전단/특성, 문제점/사질토(액상화, Boiling, Piping, Bulking, Dilatancy, Quick sand,점성토(Heaving,Thixotropy,Quick Clay,Leaching,Swelling,Slacking),흙의 동상 , 토공: 일반토공(평면/다짐관리, 비탈면), 응용토공(연약지반, 막이, 기초)
- 정,문,대,시: 정의(내적,외적), 문제점(안정,침하,측방유동),대책(안정/하중조절,지중구조물형성, 침하/지반개량(지치고다탈)), 시공관리(계측을 바탕으로 안정,침하관리)
-재하방법: 성수대지(성토재하/성토흙, 수재하/물하중, 대기압/진공압밀, 지하수위저하)
3. 유형파악(공법:원구시장적용)

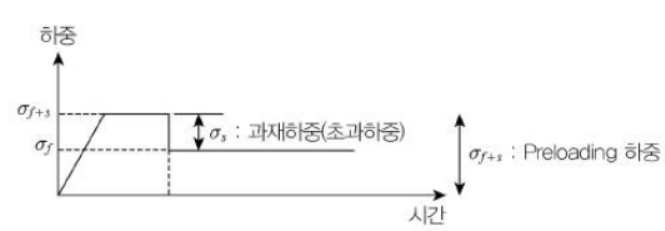

-공법(원,구,시,장,적용): 원리,구성(모식도 설명), 시공방법( 성토전 mat 및 계측기설치-> 균등 성토재 하중재하-> 방치 후 계측치로 판정-> 제하실시 ),특징(장점/모래층발달연약지반유리,개량효과우수,토취장 근거리경우 경제적,다른공법비해 시공관리쉬움, 단점/공기 장기간소요,재하토 붕괴위험,성토재료확보,계측관리 지속필요), 적용성(도로,건물기초,하천제방, 공사기간이 충분한경우공사, 연약한 점성토 지반)

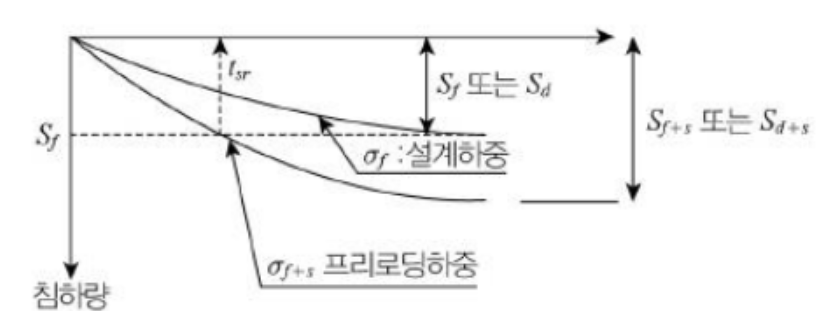

-프리로딩 목적: 압밀침하 촉진-> 잔류침하 감소-> 기초지반의 전단파괴 방지(활동,유동,융기등)-> 전단강도증가
4. 준비한 item 및 실무 내용적용
- 프리로딩공법은 계측관리를 통해 시공관리(하중재하->방치->효과판정->제하)를 하기 때문에 중점관리사항이라고 할수 있다. 도로,제방,방파제 등을 적용하여 현장사례치를 넣어준다면 좋은 답이 될것이다.

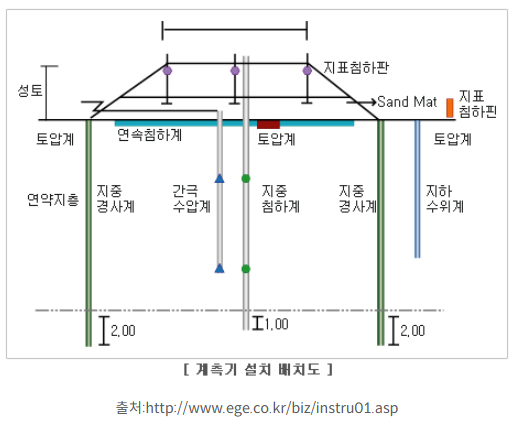

-계측대상: 침하(지표침하-> 최종 침하량 추정 및 프리로딩 제거시기결정, 층별침하)
변위(경사계): 단계별 성토시기 결정
수압(간극수압계): 성토하중에 의한 과잉 간극수압의 변화 측정
수위(지하수위계): 지반내 간극수압으로부터 정수압과 과잉간극수압 구분
-계측빈도: 성토기간중(1회/3일), 성토종료후(1개월:1회/1주, ~3개월:1회/2주,3개월이후:1회/1월)
-Preloading 성토속도 및 제거시기: 속도(점성토 5~10cm,유기질 3~5cm/일 , 제거시기: 측정치>계획치)


'토목시공기술사 문제풀이' 카테고리의 다른 글
[토목시공기술사]서술풀이 17. 말뚝의 지지력 산정방법에 대하여 기술하시오. (1) | 2023.09.08 |
---|---|
[토목시공기술사]용어문제풀이 55.동다짐(동압밀, Dynamic Compaction)_REV.01 (0) | 2023.09.08 |
[토목시공기술사]용어문제풀이 52.흙의 동상(Frost Heave)_rev.01 (1) | 2023.09.06 |
[토목시공기술사]용어문제풀이 51.유토곡선_rev.01 (0) | 2023.09.05 |
[토목시공기술사]용어문제풀이 50.land slide와 land creep_rev.01 (1) | 2023.09.04 |
댓글
